湖南拯卫建设科技有限公司始创于2014年,发展至今先后成立了山东聊城拯卫机械科技有限公司、宁乡拯卫建筑科技有限公司、望城拯卫租赁有限公司,是一家集建筑施工作业平台、工程设备、施工防护装置及施工构件、
预埋件等研发、生产、销售、租赁、劳务分包、施工培训、指导于一体的集团式、高新技术企业;现有员工近200人,其中,专业研发人员10人,工程技术人员10余人,并拥有高素质、高水平的管理团队。
公司长期致力于新型悬挑梁、新型进料平台等建筑施工作业平台、工程设备、施工防护装置及施工构件、预埋件等的研发与创新,并与中南大学、重庆华筑建筑设计集团有限公司等高校、名院建立着良好的产学研长期合作,现已获得近20项发明专利和实用新型专利,多款产品相对于传统产品从工程效益、工程安全、工程质量、施工便捷上有着颠覆性的创新与优势,相继投入市场后受到业内外的一致好评与肯定。
公司自成立以来已有50余家加盟商,与200多家建筑行业企业建立了良好的合作关系,并获得了合作方的一致好评。
“以质量求发展、以技术赢市场、以服务谋效益”是公司的经营理念,致力于为广大客户提供高质量、高技术产品和优质的服务;展望未来,公司将一如既往、精益求精、锐意革新,同客户一道创造更美好的明天!
三:新型悬挑承力架组成构件
1:悬挑梁
16#普通
工字钢为主件,焊接底座板、三角加强板、U型上拉件、下撑件。材质均为Q235。
1)直线梁:安装于结构为直线面的悬挑梁,长度有1030、1130、1230、1630等不同型号规格。各项目所用到的直线梁的型号,详见我公司针对各项目深化设计的“悬挑梁平面布置图”。
2)斜角梁及对角梁:安装于建筑结构阳角处的悬挑梁,长度代号有“左30右30”、“左30右70”等多种型号规格。各项目所用到的斜、对角梁的型号,详见我公司针对各项目深化设计的“悬挑梁平面布置图”。
2:斜拉杆
由Ф20、Q235材质的镀锌
圆钢拉杆(正丝、反丝)、封闭式可调节花蓝及丝牙保护套组成。
3:下
支撑杆由Ф50*3.0(Q235材质)无缝
钢管为主件,焊接Ф34*5(Q235材料)
无缝管调节套管。
注:下支撑杆安装调整至受力状态后,应及时用
胶带将“调节套管”包扎好,以防混凝土粘贴其上。
4:预埋体系

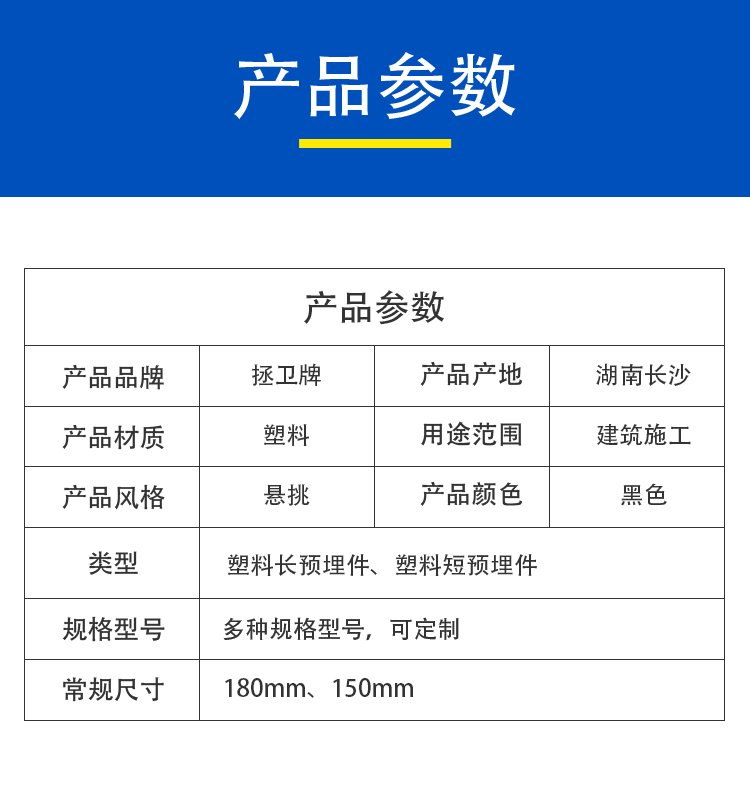

1) 预埋件:分两种型号:长180mm的用于预埋在悬挑梁与建筑结构连接处;短150mm的用于预埋在上拉杆及下撑杆与建筑结构连接处。
用180mm长预埋件(悬挑层)
用150mm短预埋件(悬挑层上层)
用150mm短预埋件(悬挑层下层)
2) 安装
螺杆:本工艺配套*的“临时固定螺杆”,用于确保混凝土浇筑过程中预埋件不会产生偏位。混凝土浇筑后,拆侧模板前,需扭出退出的周转配件。
注:(1)预埋件安装时,需确保预埋件与模板接触面的无缝隙紧贴,防止砼浇捣时,混凝土浆水渗入到预埋件的管内部;(2)预埋件安装完毕后,砼浇捣时,严禁振动棒直接与预埋件接触,以确保预埋件不被损坏或发生偏移。
3) 与预埋件连接的构件:双头螺杆、双耳拉环、单耳拉环。
S8.8级高强双头螺杆
*
垫片+M20*高强“加厚
螺母”
特制*“双耳拉环”
用销栓(配套开口销)与斜拉杆连接
特制*“单耳拉环”
用销栓(配套开口销)与下支撑杆连接
5:备用配件
预埋安装时不确定因素众多,有遗漏预埋的、有预埋件被振动棒振坏的、有预埋时产生偏位的等情况,导致预埋件失效的备用配件。
如有砼浆渗入预埋件的管内,可用“攻丝钻”(见上图)打通的方法予以补救。
6:安装工具
全过程采用
电钻打孔,无需现场拉线接电。针对使用
铝模板的项目,电钻的
钻头需配一大一小2支钻头。直线梁与对角梁的“定位器”等工具使用。
一个电
钻机配2个
电池,现场请记得及时充电。
7:移动式定位桩
此为升级优化后的一项改进,灵活实用,特别是针对“外架先行”的
脚手架搭设方式。
移动式定位桩调动范围:前后可调节10cm,左右可调节5cm。
四:新型悬挑承力架施工步骤
1、深化设计
根据各项目提供的“建筑图”和“结构图”结合《建筑施工脚手架安全技术统一标准》和《建筑施工
扣件式
钢管脚手架安全技术规范》的有关规范,我公司深化设计“悬挑梁平面布置图”。
立杆的基本纵距不大于1.5m,每挑脚手架搭设高度不超过20米。
2、预埋
1) 以“悬挑梁平面布置图”为导航,对各号栋楼现场进行预埋(内、外侧模板组装好及
钢筋布设好,浇筑混凝土前,进行预埋)。
预埋安装前必备工具
电钻打孔预埋,无需拉线接电
注:如有超长悬挑梁(大于1750mm),各项目的“悬挑梁布置图”中有注明需要增设下支撑杆的,需在悬挑层的下层提前设置“下支撑杆”的预埋。
(1)每根悬挑梁,在外侧模板上开两个Φ1.25cm的圆孔,再通过配套*的螺杆临时固定,确保混凝土浇筑过程中预埋件不会产生偏位。
(2)预埋件安装时,需确保预埋件与模板接触面的无缝隙紧贴,防止砼浇捣时,混凝土浆水渗入到预埋件的管内部。
(3)预埋件安装完毕后,砼浇捣时,严禁振动棒直接与预埋件接触,以确保预埋件不被损坏或发生偏移。
为保证新型悬挑承力架安装后的整体美观,上拉杆、下撑杆、悬挑梁这三项预埋件的设置,均应尽可能设置在相对同一高度。为提高预埋件的使用安全,确保预埋件的受力*大化,所有预埋件位置的设置,应在砼浇捣面往下10cm至20cm处的范围内(见上图)为*佳预埋位置。
2.2 现场预埋时,务必确保同根悬挑梁的“两个预埋件”在同一个水平线上。
3)各项目首次预埋时,需提前预埋3根*2组,共6根预埋件,以备现场“拉拔试验”时使用。
(1)此6个预埋件均用180mm的长预埋件。
(2)预埋后,在混凝土浇筑完8天后,方可做拉拔试验。
(3)做拉拔试验时,我公司提供的计算书内会标示出针对本项目的“受拉承载力设计值”,当拉拔数据超过设计值时,可停止试验,以免造成结构破坏。
(4)做完拉拔试验后,此6根高强螺杆可周转至上挑使用。
3、安装双头螺杆
混凝土强度达到5MPa或相关要求的强度后,开始安装双头螺杆。
扭出安装螺杆,外侧模板拆除后,露出预埋件
安装S8.8级高强“双头螺杆”
4、悬挑梁安装
根据预埋件的安装位置,逐条将悬挑梁布置于悬挑层各个部位。
5、脚手架搭设
(1)混凝土达到12MPa或规定要求后,方可开始搭设外架,此过程严禁在悬挑梁或钢管架体上堆放重型材料。严禁在此过程中吊放
塔吊上的任何材料。
(2)在不具备连接“上拉杆”条件时,脚手架可搭设*高高度为13米,当悬挑层上层的混凝土强度达到要求后,应尽快将上拉杆组装好,并及时将“上拉杆”调节至受力状态后,方可再往上搭设脚手架。
在超长悬挑梁(大于1750mm)处,搭设脚手架前、应提前将下支撑杆安装好并调节至受力状态。
6、斜拉杆上端“双耳拉环”的预埋及安装
在悬挑层的上一层混凝土浇筑前,将斜拉杆“上端拉接点”的预埋件布置好。
待外侧模板拆除,混凝土强度达到规定要求后(一般在砼浇筑后72小时的样子),开始把“双耳拉环”扭入预埋件内连接,并将“斜拉杆”连接好,同时调节至受力状态。*后再将外架往上搭设至20米(以内)。
加好友聊聊
省钱、好用、安全的设备
拯卫建设科技
您的关注是我司发展的动力
五:新型悬挑承力架的优点
1:不需穿墙安装,不会损坏混凝土墙、梁、板等结构,有效杜绝外墙渗水漏水现象,能有效保证主体结构的施工质量。
2:
型钢梁工字钢耗材少,安装拆除无需塔吊配合,轻量化操作,方便快捷。
3:室内没有型钢梁妨碍建筑垃圾清理及施工人员行走,各种施工工序可交叉进行,施工现场简洁、美观。
4:悬挑型钢梁与建筑物主体结构的固定是采用可拆式预埋高强
螺栓,型钢梁拆除后,预埋螺栓还可回收重复使用。
5:与传统做法的悬挑型钢梁对比,既节省型钢及U型预埋件,同时又节省了拆除传统型钢和预埋件后所需的切割、补砌筑等环节的费用和工时。
1:悬挑梁斜拉杆上端与建筑物主体结构的固定是采用可拆式预埋
高强螺栓环,脚手架拆除后、可简便的拆除拉环,外墙各种施工工序可高效进行。
2:与传统做法的悬挑架的斜拉绳预埋环对比(传统的斜拉绳预埋环既不可回收,拆除时还需现场切割),既省工又可节约材料。
悬挑梁预埋件180 新型悬挑梁工字钢 新式悬挑架定制 花篮式悬挑脚手架租赁 湖南拯卫
新型悬挑架的斜拉杆是该项目的技术创新点,采用Φ20镀锌圆钢配“封闭式可调节花篮”,同时配套丝牙保护套。现场安装操作便捷,安全系数更高,且重复使用率为100%。
悬挑型梁拆除后,墙面整洁无任何破坏。
六:一种新型连墙件
传统做法的连墙件是将连墙钢管直接穿墙入室加以固定,拆除脚手架后,会留下很多孔洞。后期补洞时,还需氧焊气割预埋进去的钢管及扣件。不但浪费材料,而且耗时耗工。
悬挑梁预埋件180 新型悬挑梁工字钢 新式悬挑架定制 花篮式悬挑脚手架租赁 湖南拯卫
传统做法的连墙件实况图
针对传统连墙件的不足之处,湖南拯卫建设科技有限公司经过长达5年的研发、试验、运营的积累,各项技术指标及安全性能达标的“新型连墙件”如下图所示:
新型连墙件,是由内置方形钢制螺母的特制
塑料管预埋件、内置圆形钢制螺母的连墙钢管及双头螺纹的螺栓杆等三部分组成。拆除脚手架后,外墙上不会留下破坏性的穿墙洞口。
M14双头螺纹螺栓杆示意图
根据现场情况需求,定制长度不等、各种规格的连墙杆。
