垃圾填埋场土工膜覆盖要求

  • 价格:4.50元/平方米
  • 产地:山东德州
  • 品牌:德旭达
  • 型号:TGM-66
  • 规格:0.5mm
  • 联系:王兆英 0534-8823019 13953440322
              联系我时请告知是在建材采购网看到的
  • 公司:山东德旭达土工材料有限公司
  • 产品介绍
    填埋作业区应按照填埋场的不同阶段适时覆盖,应做到日覆盖、中间覆盖和终场覆盖,日覆盖或阶段性覆盖厚度均应符合标准。
    垃圾填埋区日覆盖可采用土、hdpe土工膜、、浸塑布或防雨布等材料进行覆盖。采用土覆盖,其覆盖厚度宜 20-25cm;斜面日覆盖宜采用膜或布覆盖。用其它散体材料作为覆盖替代物时,宜参照土的覆盖厚度和性能要求确定其覆盖厚度。
    中间覆盖宜采用厚度不小于0.5mm的hdpe土工膜或LDPE膜覆盖为主,也可采用粘土,并符合下列要求:当采用hdpe膜、防雨布等材料进行中间覆盖时,应采用有效的气体导排措施,检查覆盖物与雨水边沟的有效搭接,并留有雨水沿坡向流向边沟的坡度。
    土工膜覆盖材料的选用应符合下列规定:

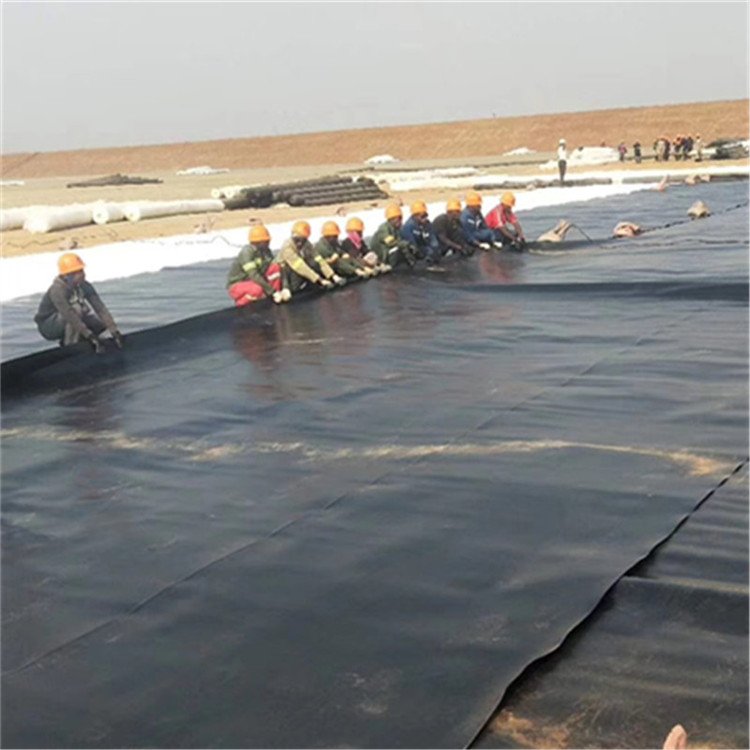

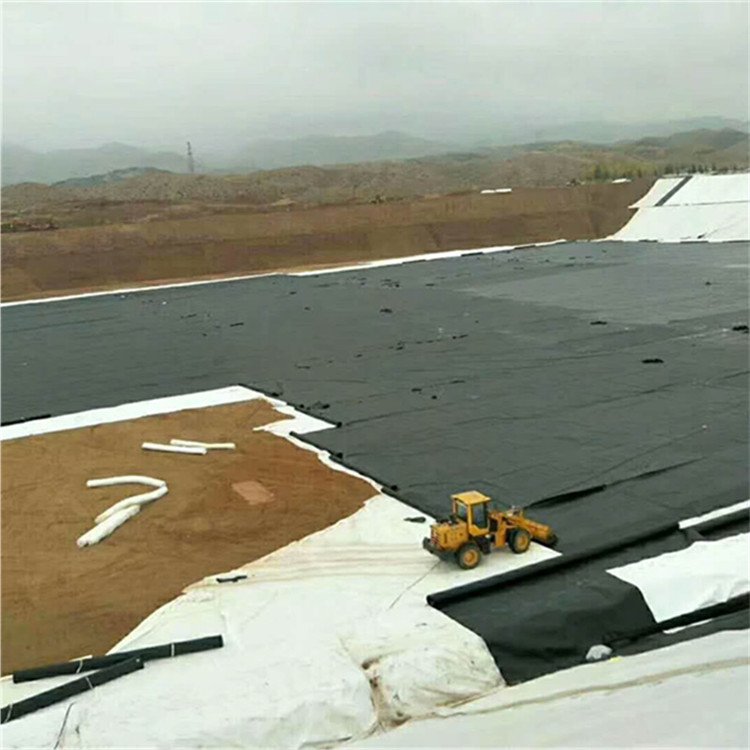

    覆盖膜宜选用厚度为0.5mm 及以上、幅宽为6m以上的黑色hdpe膜或厚度为5mm以上的膨润土垫(GCL),日覆盖亦可用hdpe膜。
    日覆盖时膜裁剪长度宜为20m左右,中间覆盖时应根据实际需要裁剪长度,不宜超过50m。
    单元层垃圾填埋完后,应保持雨污分流设施完好。
    填埋场作业区臭气的控制应采取减少、控制和及时覆盖垃圾暴露面,封闭渗滤液调节池,提高填埋气体收集率,及时清除厂区积水,对作业面进行及时消杀等措施。
    日常临时覆盖
    7日内需要再进行填埋作业的填埋区域,应采用0.5mm厚hdpe土工膜或同等强度的材料搭接覆盖。
    覆盖时间要求:铺膜作业班每天收工前一个小时须将作业面缩小至日作业面积的一半以下,当日填埋任务完成后将当日现场作业面全覆盖,现场看不见垃圾。
    揭膜时间要求:每天早上揭膜时间不得早于作业前半个小时,在生活垃圾进场前将规划填埋区域的覆盖材料打开,每个独立填埋作业面再次打开的覆盖面积应控制在每日作业面积以下。

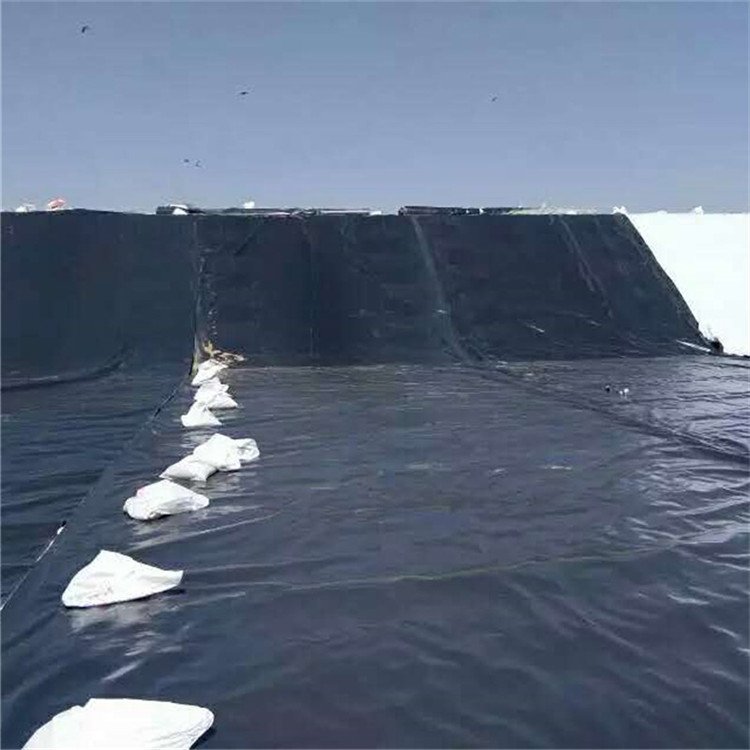

    覆盖技术要求:确保hdpe土工膜之间无缝搭接,搭接宽度100~120mm,且搭接口应是顺水搭接;hdpe土工膜覆盖好后应采用水泥方砖或汽车轮胎压好,防止被风吹散,压块之间距离不得大于2000mm。
    中期覆盖
    对于超过7日以上不再进行填埋作业的填埋区域,覆盖应采用1.0mm以上厚度 hdpe膜或同等强度材料的膜焊接搭接。hdpe膜覆盖好后应采用水泥方砖或汽车轮胎压好,防止被风吹散,压块之间距离不得大于2000mm,边坡上采用压块之间连接塑料绳或土工膜条焊接压块来作为稳定措施,
    白天安排专人巡查,检查是否有hdpe膜破损,压块移位等问题,若有问题,应及时修复。
